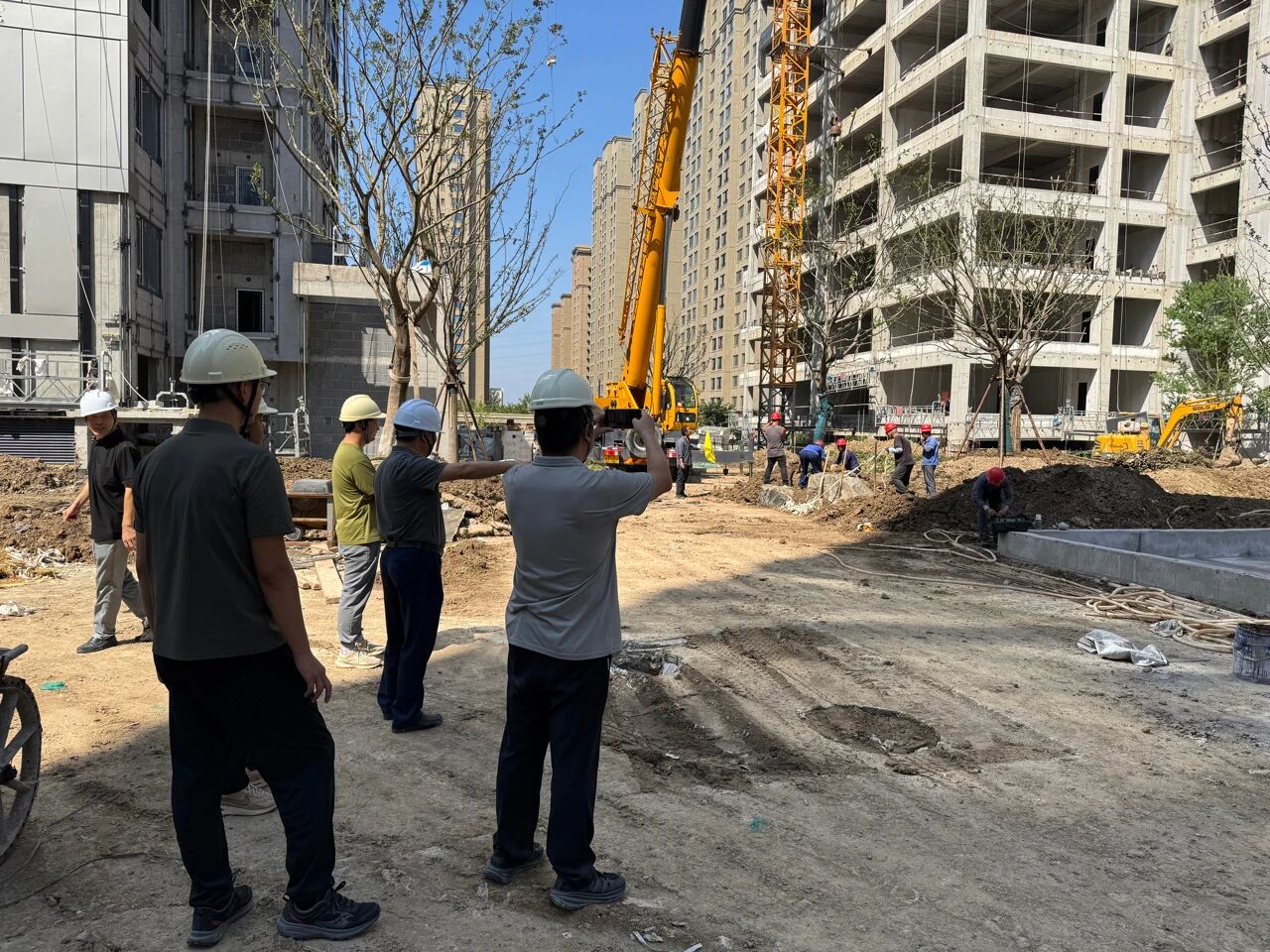

2025年8月26日、9月2日,兔巴哥置地总经理聂立平、总工程师刘云忠带队,工程管理部、项目部、品牌部等相关部门责任人全程参与,分别到兔巴哥旗下悦府南区、海棠悦府、朗悦府等项目进行了检查。

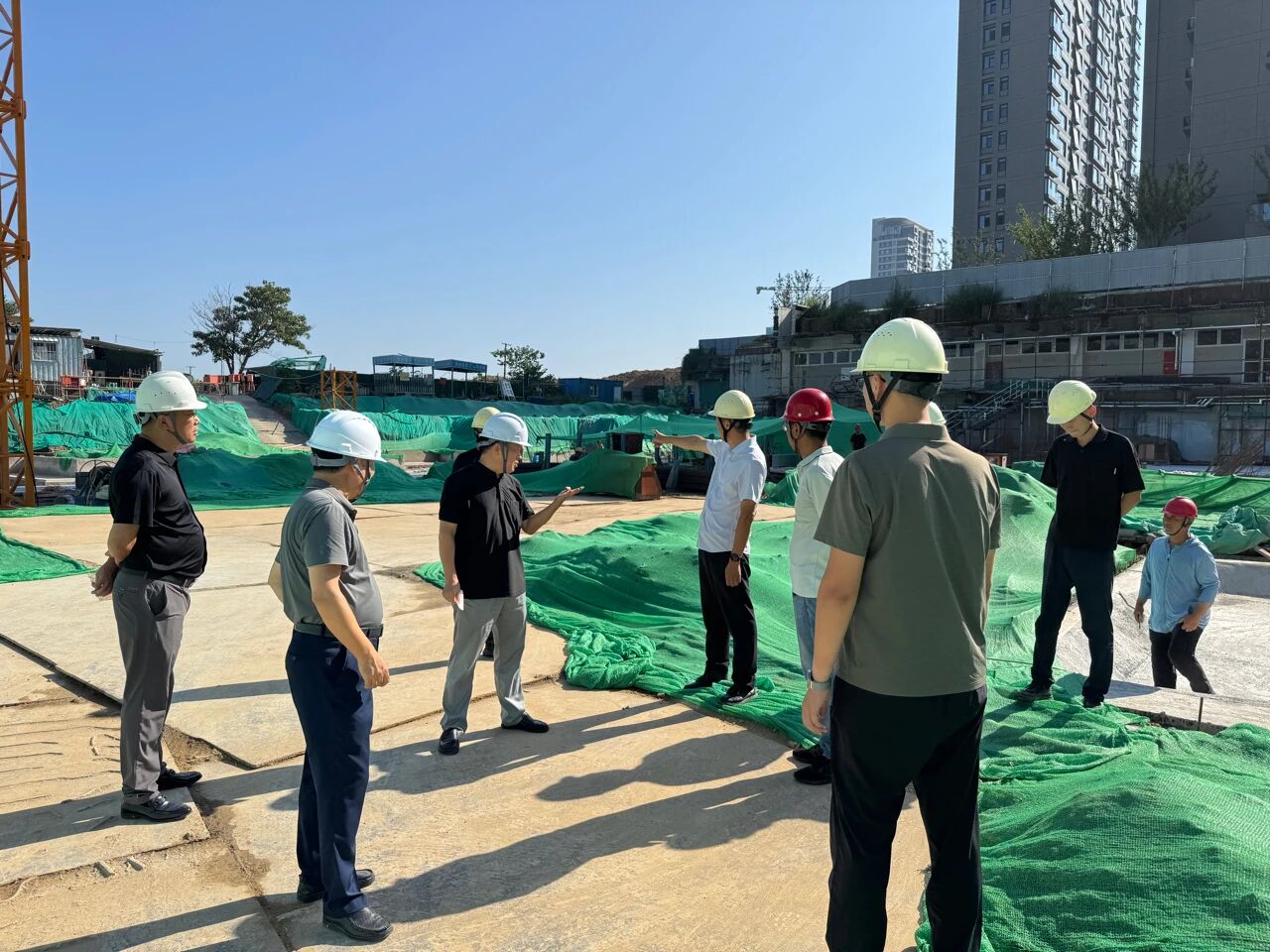

检查组坚持深入施工一线,对各项目现场进行了质量、进度、安全、扬尘、材料、设备等进行了抽查、检查。检查整体进展顺利,对检查中发现的问题,检查组均已做出整改要求。

8月26日上午,检查组到悦府南区项目进行检查。
检查组指出:交房前,确保地上及地下的卫生、垃圾等都清理干净;消防验收、预验房验收都整改到位。悦府南区本次交付使用的消防箱门、储藏室门的用料、质量都更优质,之后交付的项目可参考。
9月2日上午,检查组到海棠悦府项目进行检查。

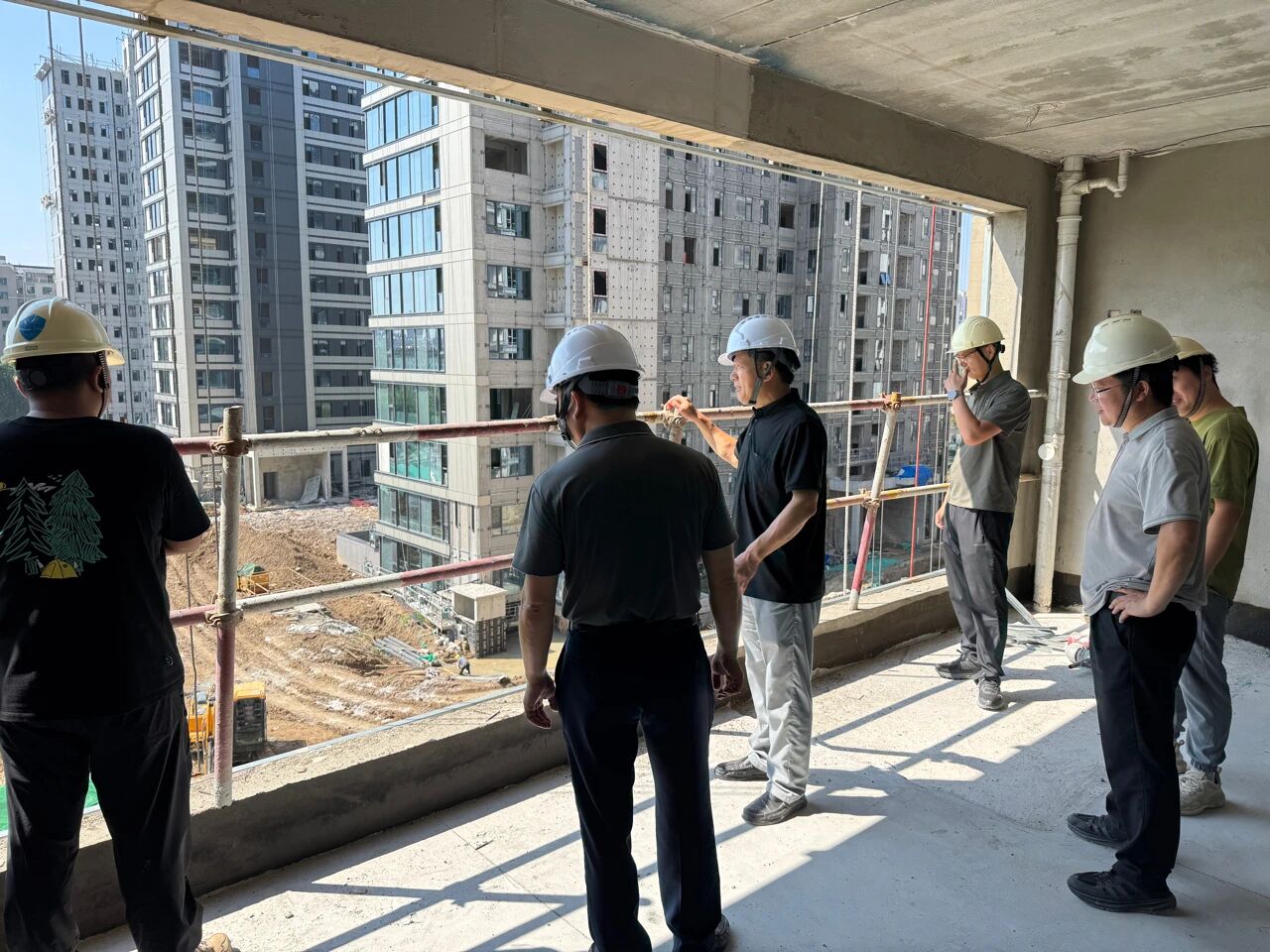

检查组指出:海棠悦府水位较高,电梯基坑一直有水,要处理好,做好及时排水;一期钢筋除锈、二期车库浇筑完,防水接茬保护好,在浇筑过程中,务必确保做好振捣。
在建楼座与已交付楼座距离较近,要尽量减小对已入住业主的影响。

9月2日上午,检查组到朗悦府项目进行检查。

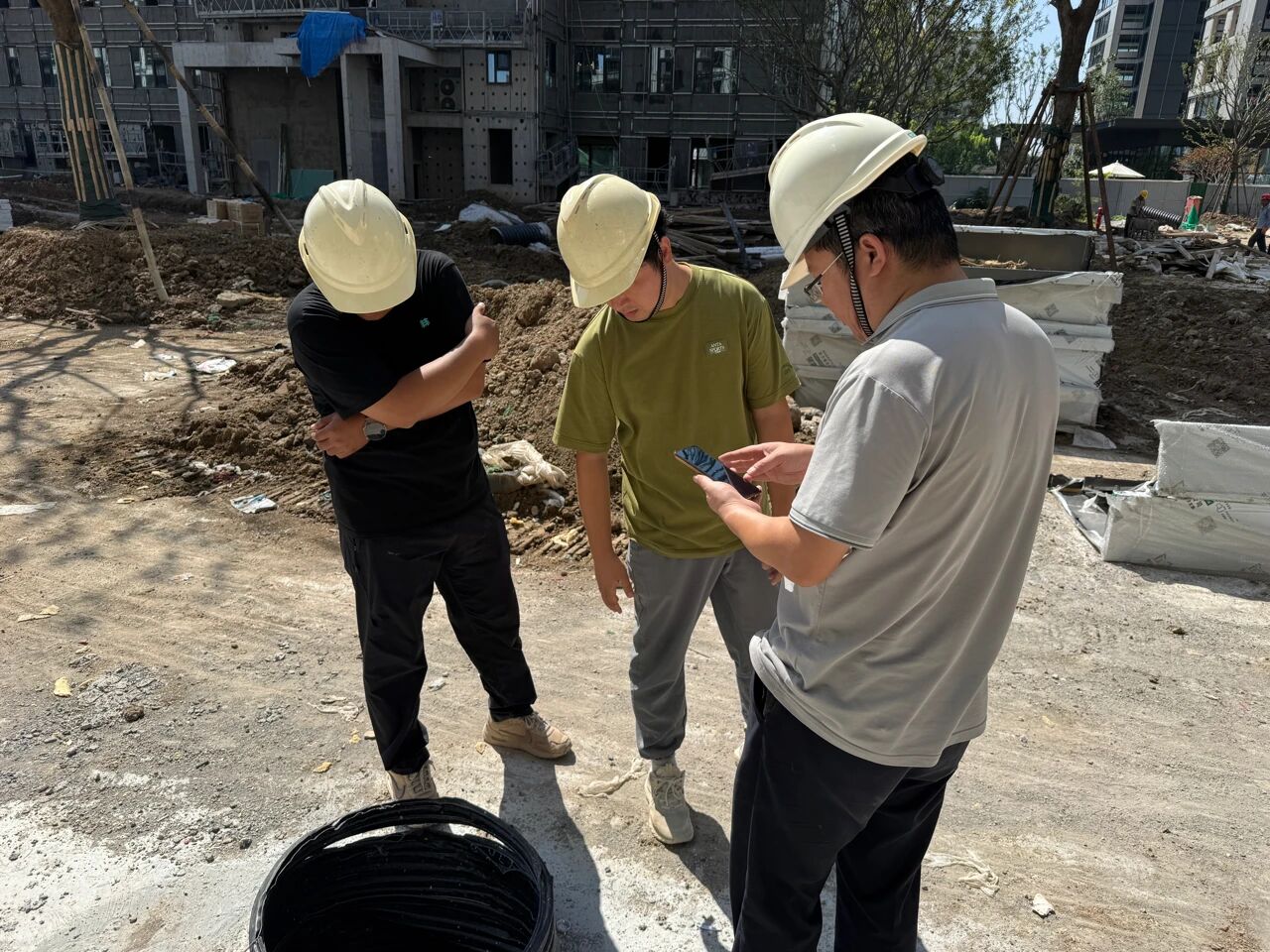

检查组指出:检查井里的支管伸出过长,后期影响清掏等问题,需严格控制其井内预留长度,避免过度伸入,需提前切掉的要及时切掉;

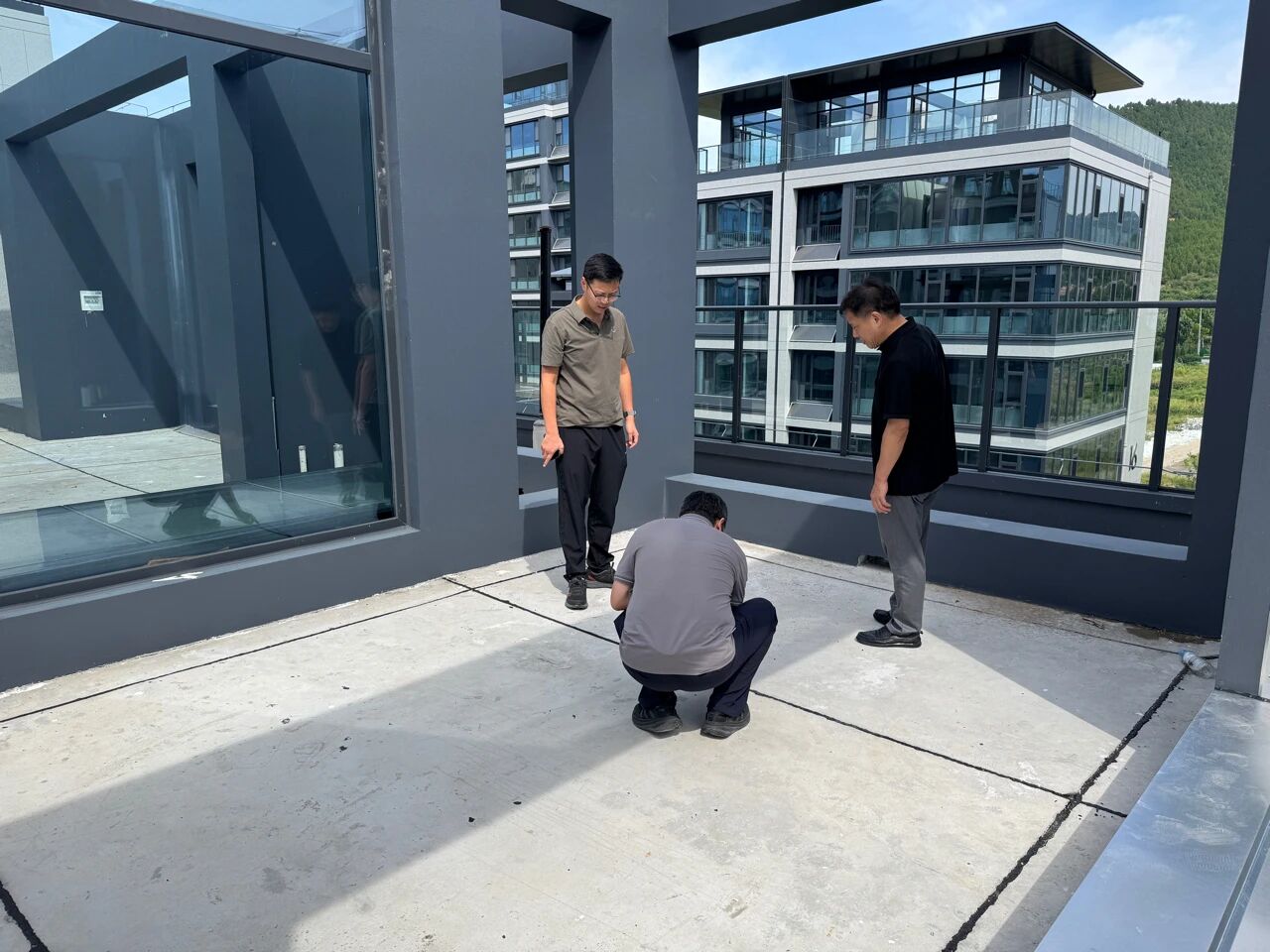

景观上,2#楼西南角水池的防水有翘边儿的地方,要进行及时修补,土里的建筑垃圾,要及时清理干净。

在朗悦府现场总结会议上,刘总、聂总表示:
进度上,一定要把所有分项、细节等考虑到位,包括单体、整体完成后的单项验收、备案验收等,每一项进度到什么程度都落实到位。

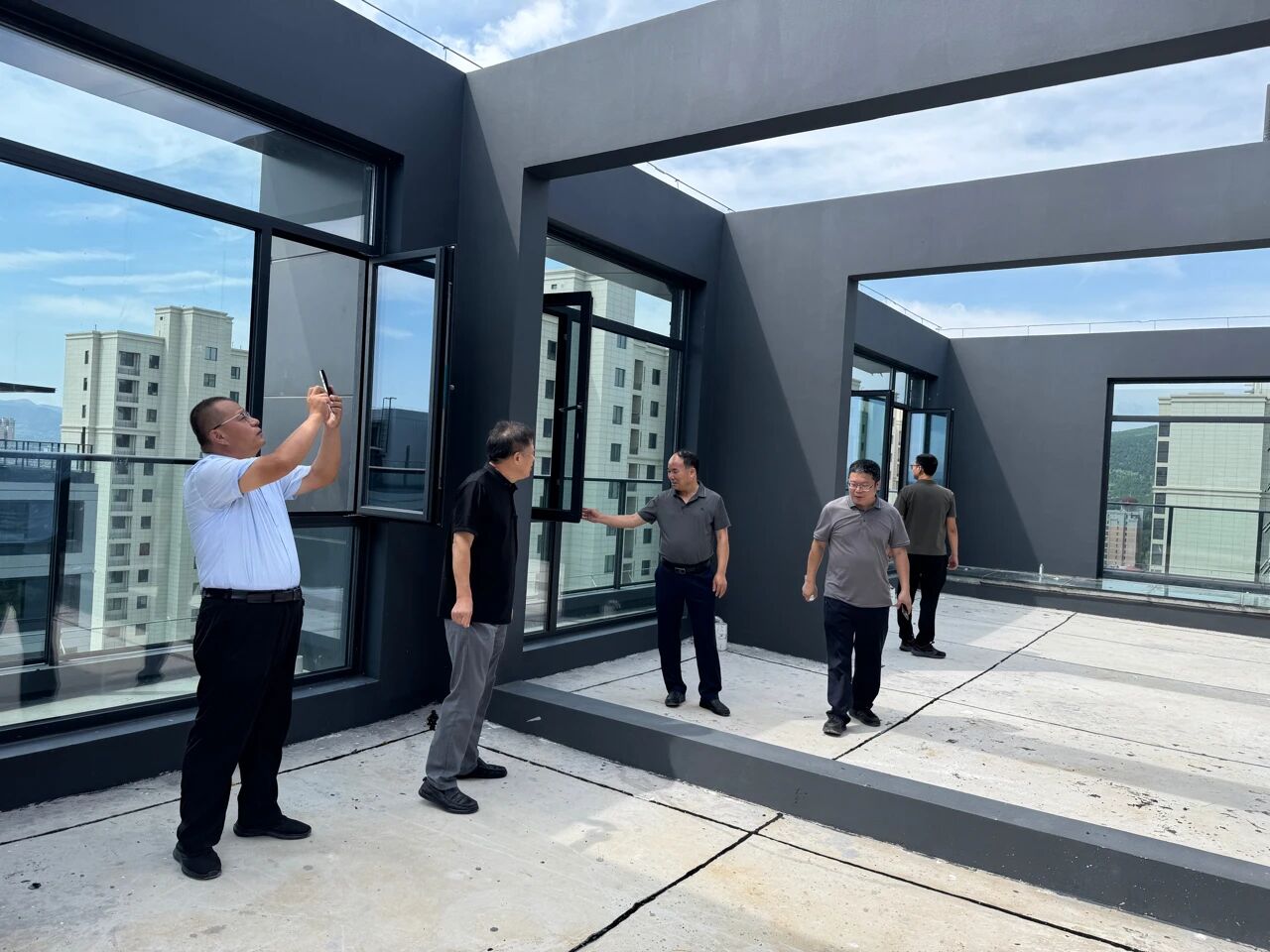

尤其目前进度比较慢、也是比较困难的窗户,要多去盯工作的落实情况,采取稳扎稳打的措施,一定要把品质做精、做好。

安全上,各分包进场、各分项交叉施工比较多,部分楼梯、洞口的防护已拆除,正是容易出问题的时候,一定要加强监管。
堆置的材料、工具、设备、设施一定要归置到位,不要在楼梯踏步、休息平台、屋面、地库等地方随意堆放,防止意外伤害和材料损坏。

新开工楼座的基槽周边的地方要做好相关防护,包括扬尘治理、覆盖、喷雾等;
地上景观绿化,包括硬质景观基层的栽苗、栽树等,注意高台、下沉庭院与吊车等设备的操作安全。
质量上,朗悦府整个外装在淄博市是为数不多的几家做全铝板的项目,大家一定要按照2024年建筑装饰用铝单板要求的最新规范,对材料、指标、检测等严格把控好,包括尺寸大小、平整度、光泽的控制等。
不仅在感官上,还要盯着监理、施工方直接拿尺子去量,查完以后做好记录,一定不能忽略这个检测。

16号楼整个挑檐儿做得不错,目前看没什么问题,其他楼座所有收口的地方,也要都处理好。
铝板立面跟地面接触的地方,要提前确定好处理方式,比如做好铝板后,再进行填土,这样处理得最彻底,也好操作。

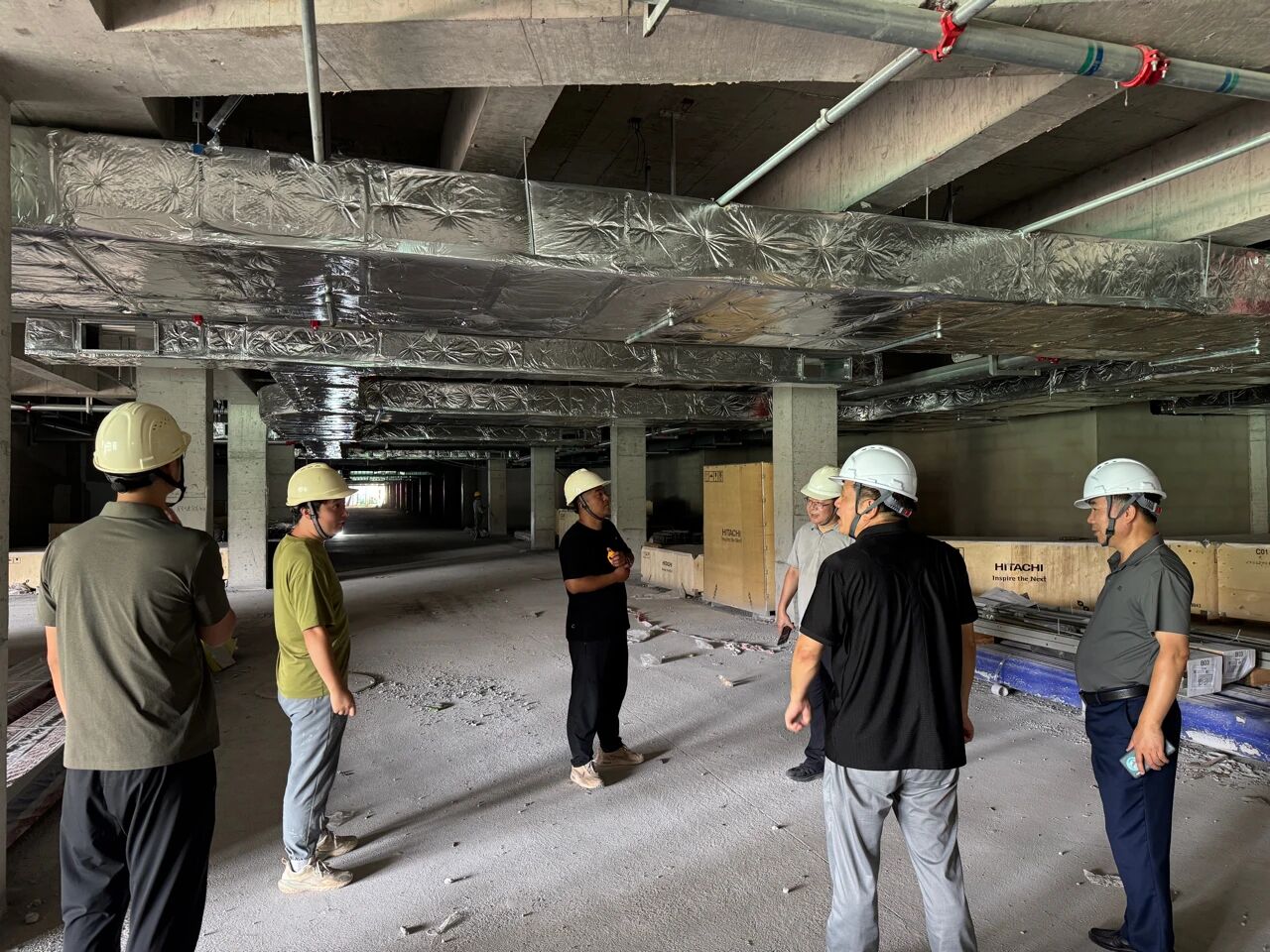

室内部分,包括墙面、地面、顶棚、水暖井、消防箱等,严格按照每栋楼做的样板去做、去检查,其间注意一层层高、顶层层高、单元之间、电梯方向的差异化。
防水一定要做附加层,这也是规范要求中重点提到的,先做附加层,再做搭接和防水。

目前交叉施工,要特别注意成品保护,避免保护不好、后期返工造成的问题和麻烦。
业主首次开放日,大家要积极配合,这不仅是给业主一个定心丸,也是对咱高品质项目的检验。
